تأخر تسليم الشقة على المخطط في تركيا: فسخ العقد واسترداد الدفعات
حقوق المشتري إذا تأخر تسليم الشقة المبيعة على المخطط في تركيا: حد 48 شهراً، الإنذار والفسخ واسترداد الدفعات، الرجوع خلال 24 شهراً، وحماية المشتري من المقاول.

اشتريت شقة على المخطط ودفعت أقساطها، ثم مرّ موعد التسليم ولم تُسلَّم. القانون التركي ينظم هذه الحالة بقواعد خاصة، نشرحها هنا بلغة بسيطة.
إذا كانت لديك قضية في هذا الموضوع:
ما هو البيع المسبق للمساكن في القانون التركي؟
البيع المسبق (ön ödemeli konut satışı) هو العقد الذي يدفع فيه المشتري ثمن مسكن مقدماً أو بالتقسيط، ويلتزم البائع بتسليمه أو نقل ملكيته بعد الدفع كله أو بعضه (المادة 40 من قانون حماية المستهلك رقم 6502). وهو الشكل المعتاد لبيع الشقق في المشاريع قيد الإنشاء، وقد وضع له القانون قواعد خاصة لحماية المشتري.
لا بيع مسبق قبل ترخيص البناء
لا يجوز للبائع أن يبرم عقد بيع مسبق مع المستهلك قبل الحصول على ترخيص البناء (المادة 40/3)، ويجب أن يُعطى المشتري قبل العقد بيوم على الأقل نموذج المعلومات المسبقة (المادة 40/2).
شكل العقد: الطابو أو الكاتب بالعدل
يجب أن يُسجَّل البيع المسبق في الطابو، أو أن يُنظَّم وعد البيع لدى الكاتب بالعدل في شكل رسمي. وإذا لم يحدث ذلك، لا يستطيع البائع أن يحتج ببطلان العقد ضد المشتري (المادة 41/1). ولا يجوز للبائع أن يطلب أي دفعة قبل إبرام عقد صحيح (المادة 41/2).
تأمين إكمال البناء في المشاريع الكبيرة
في المشاريع التي يتجاوز حجمها حداً تحدده الوزارة، يجب على البائع قبل البدء بالبيع المسبق أن يبرم تأمين إكمال البناء أو يقدّم ضمانات أخرى تحددها الوزارة. ولا تدخل التعويضات والضمانات المقدمة بموجبه في تفليسة البائع، ولا يجوز الحجز عليها (المادة 42).
ما هو موعد التسليم القانوني؟
يجب تسليم المسكن في المدة المتفق عليها في العقد، وفي كل حال خلال 48 شهراً من تاريخ العقد (المادة 44). ويُعد التسليم قد تم إذا سُجّل حق الطابق باسم المشتري وسُلِّمت إليه الحيازة. فالبند الذي يمنح البائع مدة مفتوحة أو «تمديداً تلقائياً» لا يتجاوز هذا الحد.

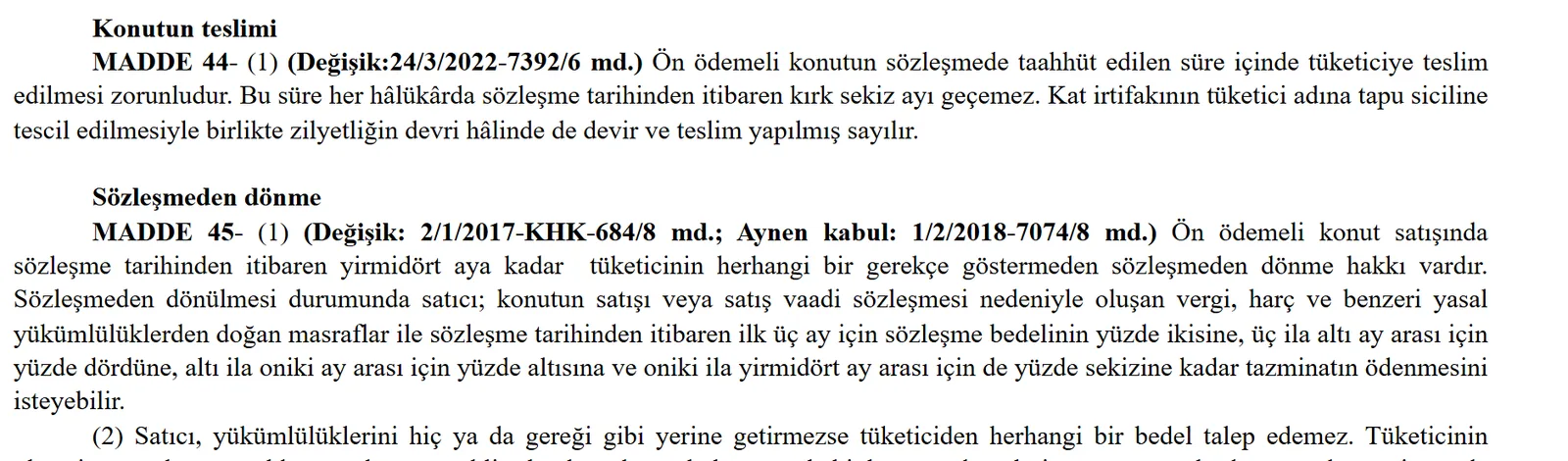

النص الرسمي للمادتين 44 و45 من قانون حماية المستهلك (mevzuat.gov.tr): التسليم خلال 48 شهراً على الأكثر، والرجوع عن العقد خلال 24 شهراً مع التعويض المتدرج.
البائع تأخر في التسليم: ما هي خياراتك؟
إذا تأخر البائع، فهو في حالة «تأخر» بالمعنى القانوني، ولك خيارات يحددها قانون الالتزامات.
الخطوة الأولى: منح مهلة مناسبة بإنذار
يجوز للمشتري أن يمنح البائع المتأخر مهلة مناسبة للتنفيذ، أو أن يطلب من القاضي تحديدها (المادة 123 من قانون الالتزامات). ويجري ذلك عادةً بإنذار رسمي عبر الكاتب بالعدل تُذكر فيه المهلة. ولا حاجة إلى المهلة إذا كان واضحاً من حال البائع أنها لن تفيد، كتوقف المشروع كلياً، أو إذا صار التسليم المتأخر بلا فائدة للمشتري (المادة 124).
الخيار الأول: المطالبة بالتسليم وتعويض التأخير
ينص القانون على أن للمشتري أن يطالب بالتسليم وبتعويض الضرر الذي سببه التأخير (المادة 125)، ومن أمثلة هذا الضرر الإيجار المدفوع في انتظار الشقة.
الخيار الثاني: فسخ العقد واسترداد الدفعات
يجوز لك أن تعلن فوراً تخليك عن التنفيذ وأن تفسخ العقد، فيسترد كل طرف ما دفعه، ويحق لك أيضاً تعويض الضرر الناتج عن سقوط العقد ما لم يثبت البائع أنه لا خطأ له في التأخير (المادة 125).
الخيار الثالث: التعويض عن عدم التنفيذ
ويجوز أيضاً، مع إعلان التخلي عن التنفيذ، المطالبة بتعويض الضرر الناتج عن عدم تنفيذ العقد بدلاً من الفسخ (المادة 125)، كالفرق بين الثمن المتفق عليه وسعر شقة مماثلة اليوم. ويُحدَّد ذلك عادةً بتقرير خبير. وأي هذه الطرق يُسلك مسألة تُدرس بحسب العقد وحال المشروع.
بنود التمديد في العقد: هل تُلزمك؟
كثير من العقود تتضمن بنوداً عامة تسمح للبائع بتمديد الموعد «لأسباب قاهرة» أو «ظروف السوق» دون حد. والشرط الذي لم يُتفاوض عليه مع المشتري ويخل بالتوازن بين الطرفين لغير صالحه خلافاً لحسن النية يُعد شرطاً غير عادل وباطلاً بطلاناً مطلقاً، مع بقاء باقي العقد صحيحاً (المادة 5 من قانون حماية المستهلك). والبند المطبوع مسبقاً في عقد نموذجي يُعد غير متفاوض عليه، والبند الغامض يُفسَّر لصالح المستهلك. وفي كل حال لا يمتد الموعد إلى ما بعد حد 48 شهراً الذي تفرضه المادة 44.
هل يستطيع البائع الاحتجاج بالقوة القاهرة؟
قد يحتج البائع بحدث استثنائي لا يد له فيه، كزلزال أو قرار إداري بوقف البناء. وتقدير ذلك يعود إلى المحكمة في كل حالة، بحسب السبب ومدة أثره الفعلي على المشروع.
كيف يُحسب تعويض التأخير؟
التعويض يقوم على الضرر الذي تثبته، لا على رقم ثابت، ما لم يحدد العقد غرامة تأخير. ومن أمثلته: الإيجار الذي دفعته لأن الشقة لم تُسلَّم، أو الإيجار الذي كنت ستحصّله لو سُلِّمت في موعدها. ويُحدَّد المبلغ في الدعوى عادةً بتقرير خبير. وتُثبت هذه المبالغ بعقود الإيجار وإيصالاتها.
الرجوع عن العقد دون سبب خلال 24 شهراً
حتى لو لم يتأخر البائع، يحق للمشتري الرجوع عن العقد دون ذكر سبب خلال 24 شهراً من تاريخه. وفي هذه الحالة يجوز للبائع أن يطالب بمصاريف الضرائب والرسوم الناتجة عن البيع، وبتعويض لا يتجاوز 2% من الثمن إذا كان الرجوع في الأشهر الثلاثة الأولى، و4% من 3 إلى 6 أشهر، و6% من 6 إلى 12 شهراً، و8% من 12 إلى 24 شهراً (المادة 45/1).
متى لا يحق للبائع أي خصم؟
إذا لم يفِ البائع بالتزاماته، أو نفّذها على غير الوجه المطلوب، كالتأخر في التسليم، فلا يجوز له أن يطالب المشتري بأي مبلغ عند الرجوع. وكذلك إذا تعذّر على المشتري الاستمرار في الدفع بسبب وفاته أو فقدانه الدائم لقدرته على الكسب، أو رفض البائع اقتراح المشتري استبدال العقد ببيع بالتقسيط بشروط معتادة (المادة 45/2).
خلال كم يوماً يُرد المال؟
يجب أن يُرد المبلغ المستحق للمشتري وكل الوثائق التي تلزمه بدين خلال 180 يوماً على الأكثر من وصول إخطار الرجوع إلى البائع، ثم يرد المشتري ما استلمه خلال 10 أيام من الرد (المادة 45/3). ولأن المهلة تبدأ من وصول الإخطار، يكون إثبات تاريخ وصوله مهماً.
التراجع خلال 14 يوماً من العقد
وفي الأيام الأربعة عشر الأولى بعد العقد، يحق للمشتري التراجع دون سبب ودون أي غرامة، ويكفي أن يرسل إخطار التراجع في هذه المدة (المادة 43).
المشتري من مقاول يبني بعقد البناء مقابل الشقق
كثير من الشقق تُباع من مقاول يبني على أرض غيره مقابل حصة من الشقق. فإذا فسخ صاحب الأرض عقده مع المقاول بسبب تأخره (المادة 473 من قانون الالتزامات)، فقد يخشى المشتري ضياع شقته. وقد حسمت الهيئة العامة الكبرى لتوحيد الاجتهاد في محكمة النقض بقرارها المؤرخ 16 مايو 2025 (E.2024/1, K.2025/2) أن المشتري الذي اعتمد بحسن نية على سجل الطابو تبقى ملكيته محمية، إلا إذا ثبت علمه بالمشكلة. وتجد تفاصيل عقد البناء مقابل الشقق في صفحة محامي عقارات في إسطنبول.
إذا أفلس البائع أو توقف المشروع
توقف المشروع أو إفلاس الشركة البائعة أخطر ما يواجهه المشتري. وهنا تظهر أهمية تسجيل البيع أو حق الطابق باسمك في الطابو، وتأمين إكمال البناء في المشاريع الكبيرة، لأن تعويضاته لا تدخل في التفليسة. أما وضع المشتري الذي لا يملك إلا إيصالات دفع، فيُدرس بحسب ملف التفليسة. وما يحدث للمشترين في الكونكوردات والإفلاس، ومهلة تسجيل المطالبة، مشروح في مقال اشتريت شقة على المخطط في تركيا وأفلست شركة البناء.
ما الذي يُنظر فيه عند تأخر التسليم؟
العقد ونموذج المعلومات المسبقة وإيصالات الدفعات والرسائل مع البائع.
قيد الطابو: هل سُجّل البيع أو حق الطابق باسم المشتري؟ وهل على العقار رهن؟
ترخيص البناء، وتأمين إكمال البناء إن كان المشروع كبيراً.
هل أُرسل إلى البائع إنذار رسمي بمهلة؟
حال المشروع: هل يسير البناء أم توقف؟
هل وُقّع ملحق يمدد الموعد أو يقبل خصماً من الدفعات؟
إذا اشتريت الشقة بقرض بنكي
إذا موّلت الشراء بقرض إسكان، فإن الفسخ لا يُنهي علاقتك بالبنك تلقائياً في كل الحالات، ويتوقف أثره على نوع التمويل وصلة البنك بالبائع وعلى الرهن المسجل على الشقة. ولهذا يُدرس عقد القرض مع عقد الشراء.
الوثائق المطلوبة لمتابعة القضية
عقد البيع المسبق أو وعد البيع لدى الكاتب بالعدل، ونموذج المعلومات المسبقة.
إيصالات الدفعات وكشوف الحساب البنكي التي تثبت التحويلات.
كشف الطابو للعقار ولحق الطابق إن وُجد.
ترخيص البناء ووثيقة تأمين إكمال البناء إن وُجدت.
الإنذارات والرسائل المتبادلة مع البائع، وصور حالة المشروع بتواريخها.
عقد الإيجار وإيصالاته إذا كنت تطالب بتعويض الإيجار.
جواز السفر أو بطاقة الإقامة، والوكالة إذا كنت خارج تركيا.
وإذا كنت خارج تركيا، يمكن متابعة الإنذار والدعوى بوكالة دون حضورك، وتجد طريقة إعدادها في مقال توكيل محامٍ في تركيا من الخارج.
أين تُرفع دعوى تأخر التسليم؟
إذا كان المشتري مستهلكاً اشترى مسكناً لسكنه، تنظر محاكم المستهلك في النزاع، وقد تكون الوساطة شرطاً قبل الدعوى بحسب قيمة النزاع. أما دعاوى ملكية العقار وتسجيله فتُرفع في محكمة المكان الذي يقع فيه العقار.
المشتري الأجنبي: الإقامة والجنسية والتأخير
تأخر التسليم يؤخر أيضاً الإقامة العقارية والجنسية المبنيتين على الشقة، لأن الجنسية تشترط وحدة مستقلة في مبنى حاصل على إذن السكن. ولهذا يرتبط ملف الجنسية في الشراء على المخطط بموعد إذن السكن. وتجد شروط الإقامة والجنسية في مقال شراء عقار في تركيا للأجانب 2026.
أمور تتكرر في نزاعات البيع على المخطط
الدفع لمشروع لم يحصل على ترخيص البناء.
الاكتفاء بعقد عادي دون تسجيل في الطابو أو وعد لدى الكاتب بالعدل.
قبول خصم من الدفعات عند الرجوع رغم أن التأخير من البائع.
توقيع ملاحق تمدد موعد التسليم دون مقابل.
انتظار سنوات دون إنذار أو إجراء حتى يتعثر البائع.
وتأخر التسليم ليس احتيالاً بالضرورة. أما إذا بيعت الشقة نفسها لغيرك، أو تبيّن أن البائع لم يكن مالكاً، فتجد ما ينص عليه القانون في مقال الاحتيال العقاري في تركيا.
محامي عقارات في إسطنبول وأنقرة لمشاريع البيع على المخطط
نتابع نزاعات تأخر التسليم والفسخ واسترداد الدفعات للمشترين في إسطنبول وأنقرة وسائر المدن التركية، وتُرفع دعاوى ملكية العقار في محكمة مكانه.
وتكثر مشاريع البيع على المخطط في إسطنبول وأنقرة، فإذا كان المشروع في أنقرة يتابع محامي عقارات في أنقرة الإنذار والدعوى هناك، وإذا كان في إسطنبول يتابعها محامي عقارات في اسطنبول. وتجد قواعد شراء العقار للأجانب في مقال شراء عقار في تركيا للأجانب 2026، والاحتيال في البيع في مقال الاحتيال العقاري في تركيا، وصورة شاملة في صفحة محامي عقارات في تركيا.
حقوق المشتري في البيع المسبق
الحق | المضمون | الأساس |
|---|---|---|
نموذج المعلومات المسبقة | قبل العقد بيوم على الأقل | المادة 40/2 |
ترخيص البناء | لا بيع مسبق قبله | المادة 40/3 |
شكل العقد | تسجيل في الطابو أو وعد لدى الكاتب بالعدل | المادة 41 |
تأمين إكمال البناء | في المشاريع الكبيرة، ولا يدخل في التفليسة | المادة 42 |
التراجع دون غرامة | 14 يوماً | المادة 43 |
موعد التسليم الأقصى | 48 شهراً من العقد | المادة 44 |
الرجوع دون سبب | 24 شهراً مع تعويض متدرج للبائع | المادة 45/1 |
لا خصم عند إخلال البائع | لا يحق للبائع أي مبلغ | المادة 45/2 |
رد المال | خلال 180 يوماً من إخطار الرجوع | المادة 45/3 |
تعويض البائع عند رجوع المشتري دون سبب
وقت الرجوع من تاريخ العقد | الحد الأقصى لتعويض البائع |
|---|---|
حتى 3 أشهر | 2% من الثمن + الضرائب والرسوم |
من 3 إلى 6 أشهر | 4% من الثمن + الضرائب والرسوم |
من 6 إلى 12 شهراً | 6% من الثمن + الضرائب والرسوم |
من 12 إلى 24 شهراً | 8% من الثمن + الضرائب والرسوم |
إذا كان البائع مخلاً بالتزاماته | لا شيء |
الأسئلة الشائعة
ما هي المدة القصوى لتسليم الشقة على المخطط في تركيا؟
المدة المتفق عليها في العقد، على ألا تتجاوز 48 شهراً من تاريخ العقد (المادة 44 من قانون حماية المستهلك).
المقاول تأخر في التسليم، هل أستطيع فسخ العقد؟
نعم. بعد منح مهلة مناسبة، أو دونها إذا كانت لا تفيد، يجوز لك الفسخ واسترداد ما دفعته مع تعويض الضرر ما لم يثبت البائع أنه لا خطأ له (المادتان 123 و125 من قانون الالتزامات).
هل يخصم البائع نسبة من دفعاتي إذا فسخت بسبب التأخير؟
لا. إذا لم يفِ البائع بالتزاماته، كالتأخر في التسليم، فلا يحق له أي مبلغ عند الرجوع (المادة 45/2).
كم يخصم البائع إذا رجعت عن العقد دون سبب؟
مصاريف الضرائب والرسوم وتعويض لا يتجاوز 2% في الأشهر الثلاثة الأولى، و4% حتى 6 أشهر، و6% حتى 12 شهراً، و8% حتى 24 شهراً (المادة 45/1).
خلال كم يوماً يرد البائع أموالي؟
خلال 180 يوماً على الأكثر من وصول إخطار الرجوع إليه (المادة 45/3).
هل أستطيع التراجع عن شراء الشقة بعد توقيع العقد؟
نعم خلال 14 يوماً دون سبب ودون غرامة (المادة 43)، وبعدها حتى 24 شهراً مع التعويض المتدرج.
هل يجب أن يكون عقد شراء الشقة على المخطط لدى النوتر؟
يجب تسجيل البيع في الطابو أو تنظيم وعد البيع لدى الكاتب بالعدل رسمياً، وإلا لا يستطيع البائع أن يحتج ببطلان العقد ضدك (المادة 41).
هل يجوز بيع شقق مشروع لم يحصل على ترخيص البناء؟
لا. لا يجوز إبرام عقد بيع مسبق مع المستهلك قبل الحصول على ترخيص البناء (المادة 40/3).
ما هو تأمين إكمال البناء؟
تأمين أو ضمان يجب على البائع تقديمه في المشاريع الكبيرة قبل البيع المسبق، ولا تدخل تعويضاته في تفليسة البائع ولا يُحجز عليها (المادة 42).
هل أطالب بتعويض عن الإيجار الذي دفعته أثناء التأخير؟
يجوز المطالبة بتعويض ضرر التأخير مع التسليم (المادة 125)، ومنه ما اضطررت إلى دفعه من إيجار في انتظار الشقة إذا أثبته.
هل يجب أن أرسل إنذاراً قبل الفسخ؟
الأصل منح مهلة مناسبة بإنذار (المادة 123)، ولا حاجة إليها إذا كانت لا تفيد، كتوقف المشروع، أو صار التسليم المتأخر بلا فائدة (المادة 124).
اشتريت من مقاول وفسخ صاحب الأرض عقده، هل تضيع شقتي؟
وفق قرار توحيد الاجتهاد الصادر في 16 مايو 2025، تبقى ملكية المشتري الذي اعتمد بحسن نية على سجل الطابو محمية، إلا إذا ثبت علمه بالمشكلة.
أفلست الشركة البائعة، ماذا أفعل؟
يتوقف الوضع على تسجيل البيع أو حق الطابق باسم المشتري في الطابو، وعلى وجود تأمين إكمال البناء، ويُدرس بحسب ملف التفليسة.
متى يُعد البائع قد سلّم الشقة؟
يُعد التسليم قد تم إذا سُجّل حق الطابق باسمك في الطابو وسُلِّمت إليك الحيازة (المادة 44).
أي محكمة تنظر في نزاع تأخر التسليم؟
محاكم المستهلك إذا كنت اشتريت مسكناً لسكنك، وقد تكون الوساطة شرطاً قبل الدعوى بحسب قيمة النزاع، أما دعاوى الملكية فتُرفع في محكمة مكان العقار.
هل يؤخر تأخر التسليم حصولي على الجنسية؟
نعم، لأن الجنسية تشترط وحدة مستقلة في مبنى حاصل على إذن السكن، فالشراء على المخطط للجنسية يتوقف على موعد الإذن.
البائع يطلب توقيع ملحق يمدد موعد التسليم، هل أوقّع؟
أثر الملحق يتوقف على نصه، فقد يمس التعويض عن التأخير أو حق الفسخ، ولهذا يُدرس قبل التوقيع. وينص القانون على ألا يتجاوز موعد التسليم 48 شهراً في كل حال (المادة 44).
هل يحق للبائع طلب دفعة قبل العقد؟
لا. لا يجوز للبائع أن يطلب أي دفعة أو وثيقة تلزمك بدين قبل إبرام عقد صحيح (المادة 41/2).
العقد يسمح للبائع بتمديد الموعد دون حد، هل البند صحيح؟
الشرط الذي لم يُتفاوض عليه ويخل بالتوازن لغير صالح المستهلك يُعد شرطاً غير عادل وباطلاً (المادة 5 من قانون حماية المستهلك)، ولا يتجاوز الموعد في كل حال 48 شهراً.
البائع يحتج بالقوة القاهرة لتبرير التأخير، ماذا أفعل؟
تقدير ذلك يعود إلى المحكمة في كل حالة، بحسب الحدث ومدة أثره الفعلي على المشروع.
اشتريت شقة على المخطط في مشروع بأنقرة، هل يتابع محامي عقارات في اسطنبول القضية؟
يجوز ذلك، فالمحامي المسجل في نقابة تركية يترافع أمام جميع المحاكم في تركيا. ويتابع محامي عقارات في أنقرة أو أي محامي عقارات في تركيا الإنذار ودعوى الفسخ أو التعويض، مع مراعاة المدد الواردة في عقد البيع المسبق وقانون حماية المستهلك.
- تأخر تسليم الشقة
- المقاول لا يسلم الشقة
- الشقق على المخطط في تركيا
- البيع المسبق للمساكن
- فسخ عقد شراء الشقة
- استرداد الدفعات
- موعد التسليم 48 شهراً
- الرجوع عن العقد 24 شهراً
- تعويض البائع عند الرجوع
- إنذار المقاول
- تعويض التأخير
- تأمين إكمال البناء
- ترخيص البناء
- وعد البيع لدى النوتر
- حق الطابق
- إفلاس المقاول
- عقد البناء مقابل الشقق
- قرار توحيد الاجتهاد 2025
- محكمة المستهلك
- الجنسية والشراء على المخطط
خدماتنا في هذا المجال
قانون العقارات
